«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

09.08.2024, 16:54

«Повреждений с каждым годом становится больше, и большая часть средств будет уходить на их устранение и восстановление благоустройства», – говорит директор филиала АО «Татэнерго»-Набережночелнинские тепловые сети Айрат Зайнуллин. Износ сетей в автограде составляет 56 %, свыше 200 км отслужили более четверти века. Серьезного внимания требуют трубы, ведущие к школам, садам и больницам.

О том, как энергетики готовятся к отопительному сезону, о сложностях работы и о том, почему приходится вскрывать «свежий» асфальт в обновленных дворах – в интервью Сhelny-biz.ru.

О ПОДГОТОВКЕ К ЗИМЕ

«У НАС ЕСТЬ ОБЪЕКТЫ, ГДЕ ПРИХОДИТСЯ РАБОТАТЬ НА ГЛУБИНЕ ШЕСТИ МЕТРОВ»

– Айрат Зиннатуллович, впереди отопительный сезон. Как идет подготовка? Есть ли отличия в нынешнем плане от предыдущих?

– Летняя ремонтная кампания и параллельно идущие гидравлические испытания тепловых сетей – это основная и важная работа при подготовке объектов к предстоящему осенне-зимнему периоду. На сегодняшний момент проведено из запланированных шести этапов опрессовки четыре. В стадии завершения пятый: благодаря оперативной работе наших сотрудников, досрочно подключены к системе ГВС уже 90% жилых домов.

Что касается ремонта и реконструкции, то на сегодня обновлено более 12 километров сетей. Остальные объекты, включенные в план капстроя и капремонта на этот год, тоже в высокой степени готовности. В первой декаде сентября основные работы по монтажу трубопроводов должны быть завершены.

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

– Укладываетесь в график?

– Работы ведутся по графику, но с небольшой корректировкой. По некоторым объектам есть отставание.

– В чем причина?

– Это связано не только с сезонным удорожанием и дефицитом стройматериалов, что в принципе, повторяется из года в год. Но и с тем, что у нас в этом году очень сложные объекты. В этом и принципиальное отличие плана от предыдущих. За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было.

В отличие от других сетевых организаций, у нас колоссальный объем земляных работ при ремонте сетей. Необходимо строить тепловые камеры, укладывать лотки, зачастую на больших глубинах, сохраняя определенные уклоны и не имея возможности обходить коммуникации других организаций. К примеру, в этом году у нас есть объекты, где приходится работать на глубине шести метров.

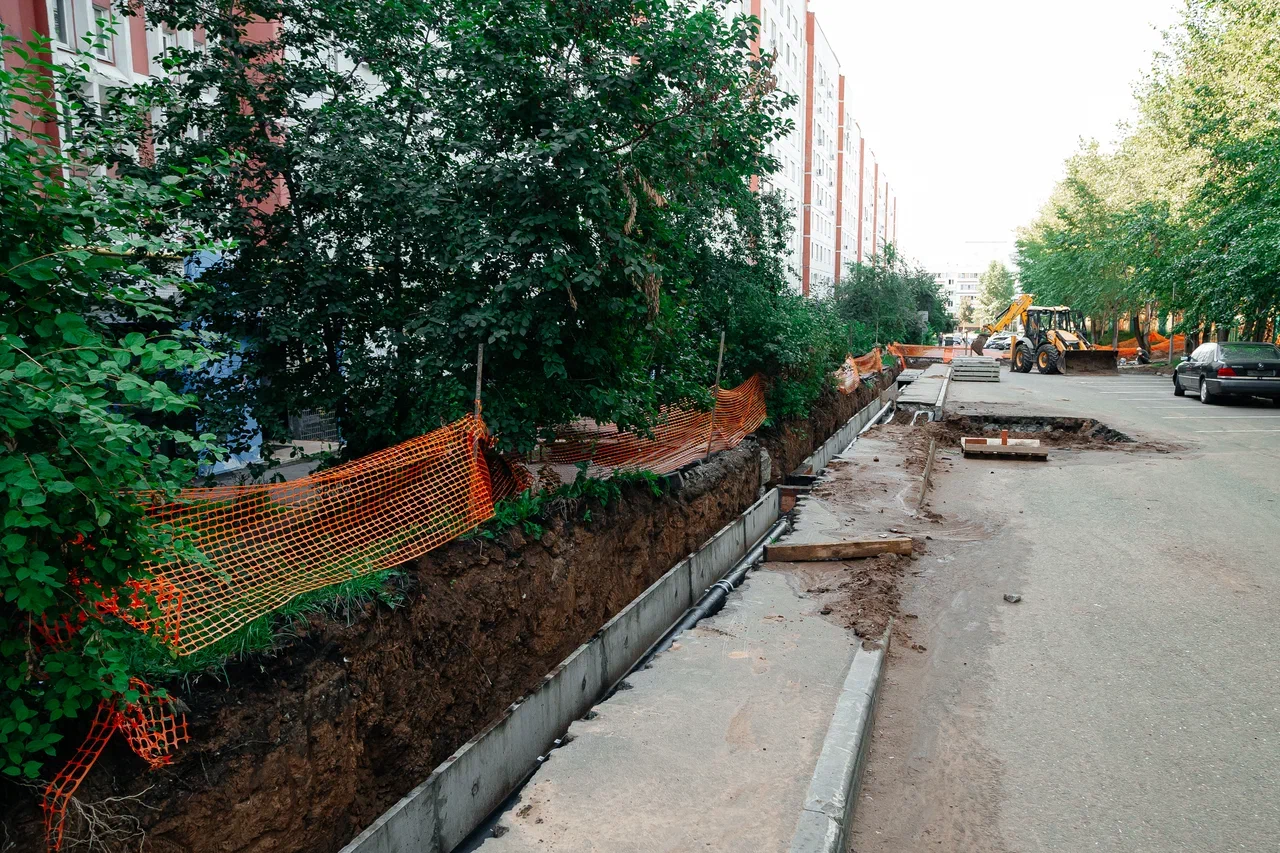

Фото: НЧТС

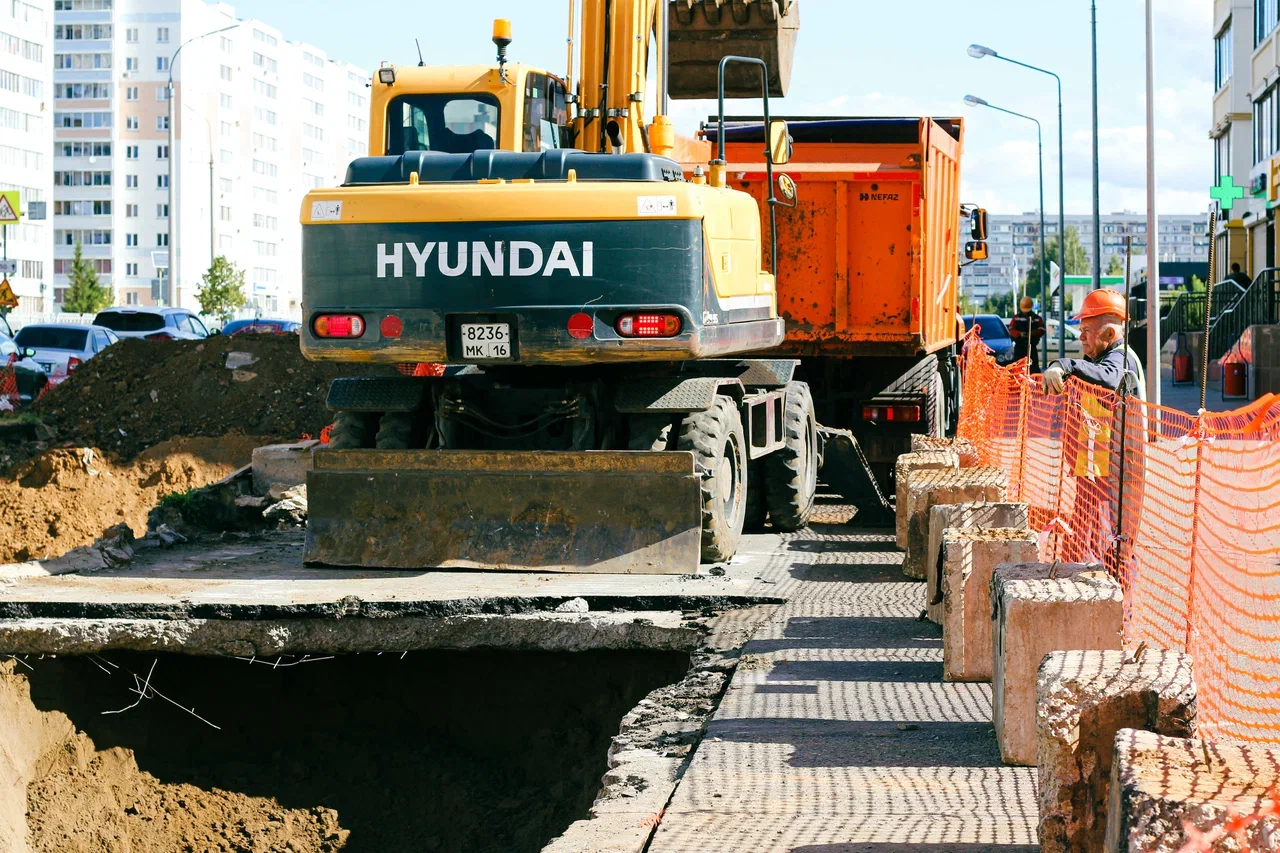

Фото: НЧТС

О РАБОТЕ ПОСЛЕ БЛАГОУСТРОЙСТВА ДВОРОВ

«МЫ ВЫНУЖДЕНЫ РАБОТАТЬ И НА ТЕХ УЧАСТКАХ, ГДЕ УЖЕ БЫЛИ ПРОИЗВЕДЕНЫ РАБОТЫ ПО ПРОГРАММЕ «НАШ ДВОР»

– Айрат Зиннатуллович, хочется поднять одну из самых актуальных тем в период подготовки к отопительному сезону: почему ремонтные работы зачастую проходят во дворах, где недавно уложили «свежий» асфальт? С чем это связано и возможно ли эту проблему избежать?

– В последние годы в городе проведена огромная работа по благоустройству: это строительство новых дорог и тротуаров, обновление общественных пространств, реконструкция дворов по программе «Наш двор». Мы – тоже жители нашего прекрасного города, конечно же, очень рады и всегда приветствуем хорошие изменения в инфраструктуре. Мы стараемся максимально включать опережающий ремонт сетей, где предстоят реконструкции дворов по данной программе, но мы не можем в таком же темпе проводить реконструкцию тепловых сетей. Это связано с объемом финансирования. Мы вынуждены работать и на тех участках, где уже были произведены работы по программе «Наш двор». Хотя это единичные случаи. Тем не менее стараемся, чтобы у жителей после производства работ не было нареканий по их качеству и благоустроить территорию как было до ремонта, вернуть двору первоначальный вид.

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

В рамках программы «Наш двор» строятся новые тротуары, расширяются парковочные места, устанавливаются контейнерные площадки, ведется обновление наружного освещения, детских площадок. И зачастую они оказываются над нашими тепловыми сетями – в охранной зоне. Действующими правилами это не допускается. Это не только небезопасно, но и сильно усложняет работу при устранении аварий и ремонте сетей, не говоря о дополнительных затратах при восстановлении благоустройства.

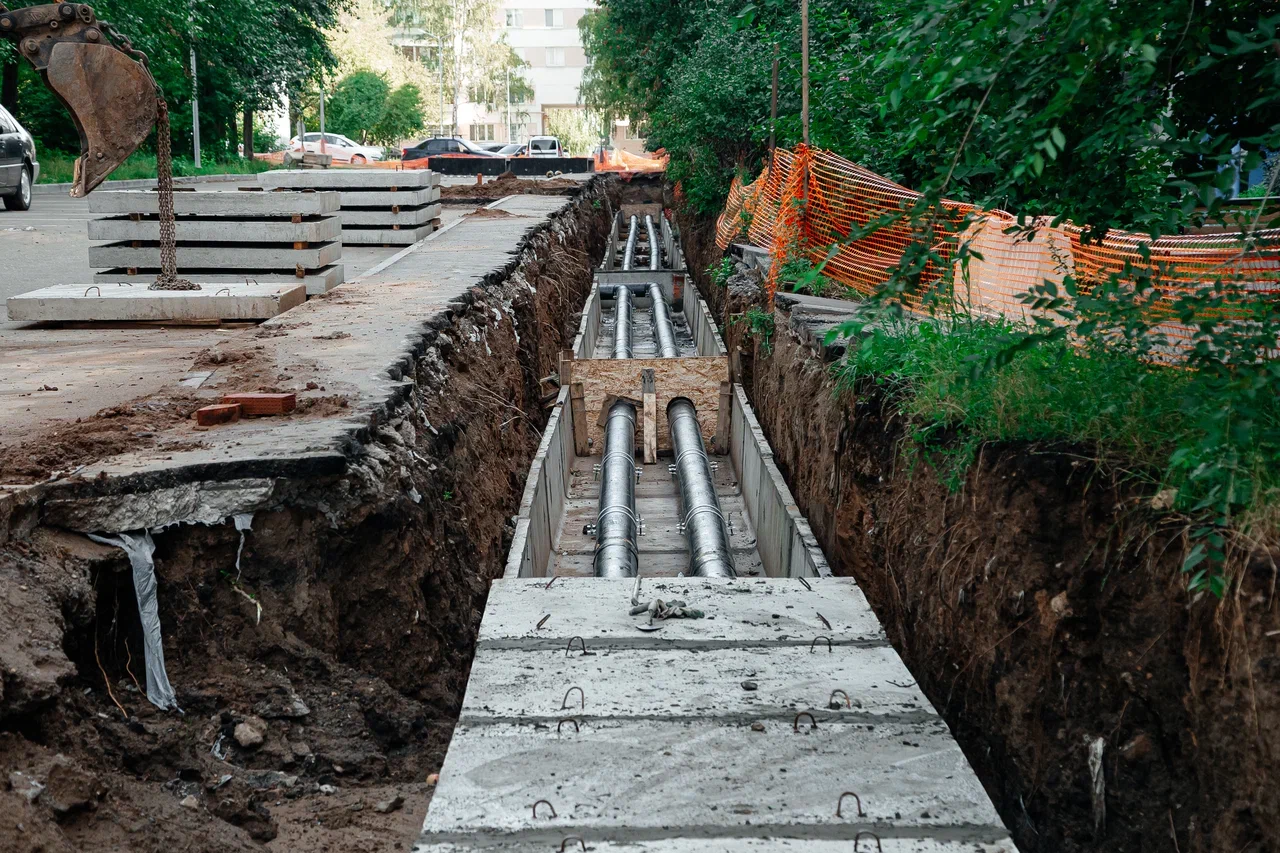

Фото: НЧТС

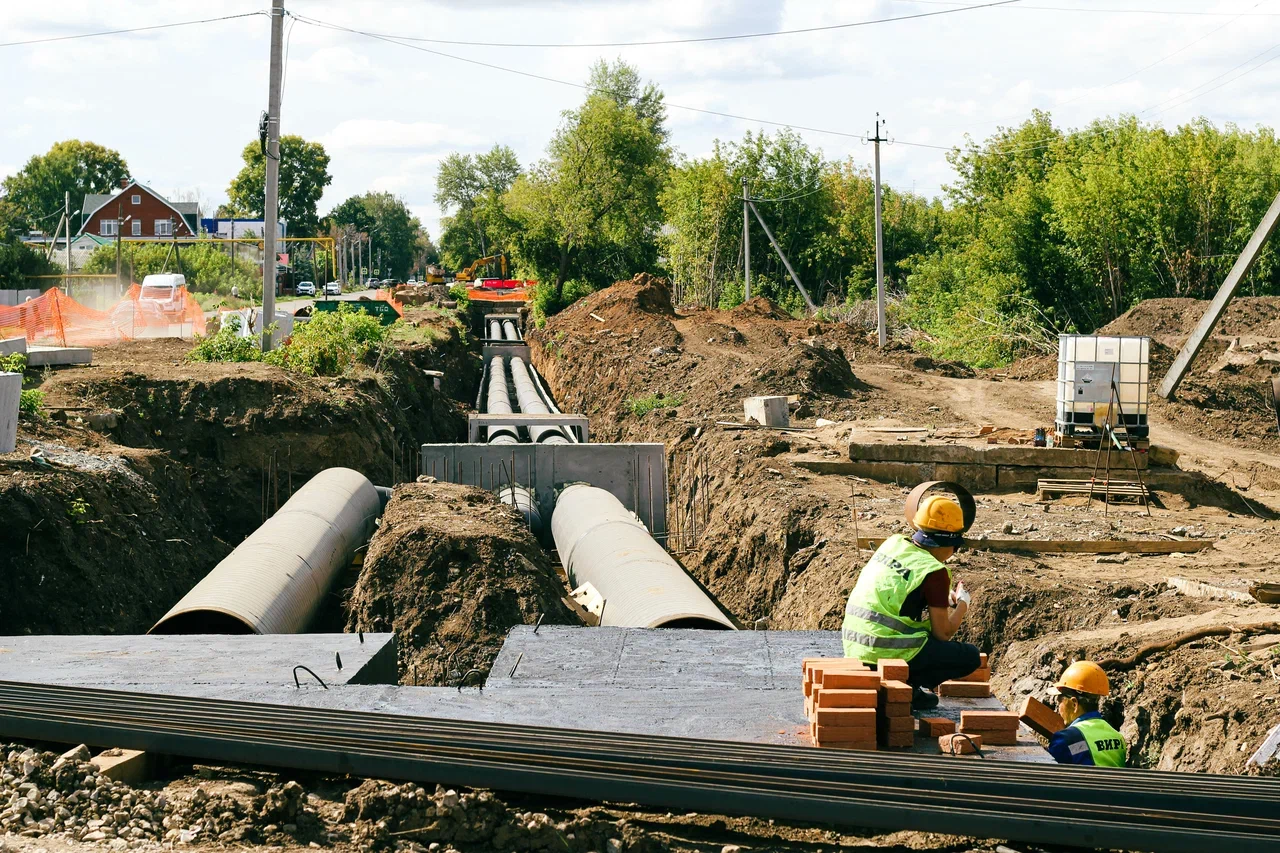

Фото: НЧТС

В текущем году есть объект в 60 комплексе, где над тепловыми сетями строителями была уложена брусчатка. В таких случаях мы вынуждены вначале все разобрать, а после завершения работ, по правилам благоустройства, должны вернуть территории первоначальный вид, то есть снова уложить брусчатку. Это и трудоемкий, и затратный процесс.

– Один из последних случаев – ситуация в 32-м комплексе. Местные жители жалуются, что второй месяц как во дворе вскрыли асфальт и перекрыли местную дорогу. В чем причина затяжных работ?

– Как раз из того случая, когда мы не поспеваем за темпами программы «Наш двор». В 2022 году во дворе дома 32/04 были выполнены работы по данной программе. Но появилась потребность ремонта теплосети к школе №11, которая была построена еще в 1995 году и находилась в крайне неудовлетворительном состоянии. Трасса общей протяженностью 270 метров частично проходит по двору этого дома, под тротуаром. К работам подрядчик приступил в июне, но в августе из-за срыва поставки материалов произошла задержка работ. На следующей неделе будет произведена обратная засыпка сетей и далее выполнено благоустройство. Приносим свои извинения за доставленные неудобства.

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

– С какими еще сложностями приходится сталкиваться?

– В этом году у нас несколько объектов, связанных с перекрытием центральных проспектов. В июле мы вынуждены были перекрывать движение на Набережночелнинском проспекте в районе остановки Бумажников для замены не только теплосети, но и лотков, которые были построены еще в 1986 году. Это оживленный участок дороги с большим трафиком движения. Непосредственно работы по теплосети шли непрерывно и были выполнены за сутки. Восстановление дорожного покрытия осуществлено в течение трех дней, из них двое суток понадобилось для «схватывания» бетона

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

О СОСТОЯНИИ СЕТЕЙ

«ОНИ НЕ РЕМОНТИРОВАЛИСЬ ПО 30-40 ЛЕТ И НЕТ НИКАКОЙ ГАРАНТИИ ПО ИХ НАДЕЖНОСТИ НА ПРЕДСТОЯЩИЙ ОТОПИТЕЛЬНЫЙ ПЕРИОД»

– В целом, в каком состояние челнинские сети?

– К сожалению, в Челнах износ сетей составляет более 56%, более 200 километров отслужили свыше 25 лет. Повреждений с каждым годом становится больше, и большая часть средств будет уходить на их устранение и восстановление благоустройства после проведенных работ. Ни для кого не секрет, что источником финансирования является тариф за поставленные ресурсы, то есть платежи населения, потребителей. Других источников нет.

Износ коммунальной инфраструктуры наблюдается не только у нас, такая тенденция по всей России. И мы рассчитываем на то, что в дальнейшем федеральная поддержка увеличится. Мы уже второй год подряд успешно участвуем в программе МКИ (федеральная программа «Модернизация коммунальной инфраструктуры).

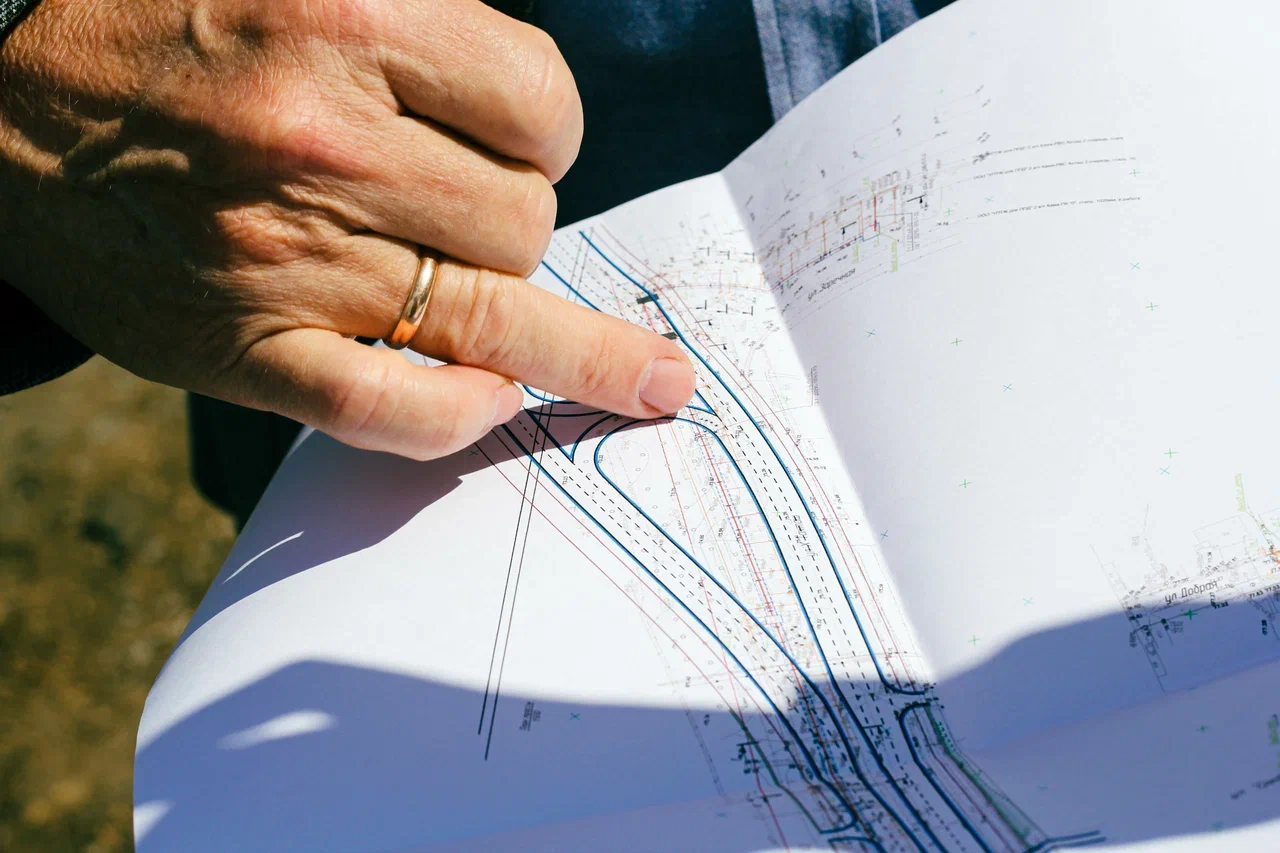

Фото: НЧТС

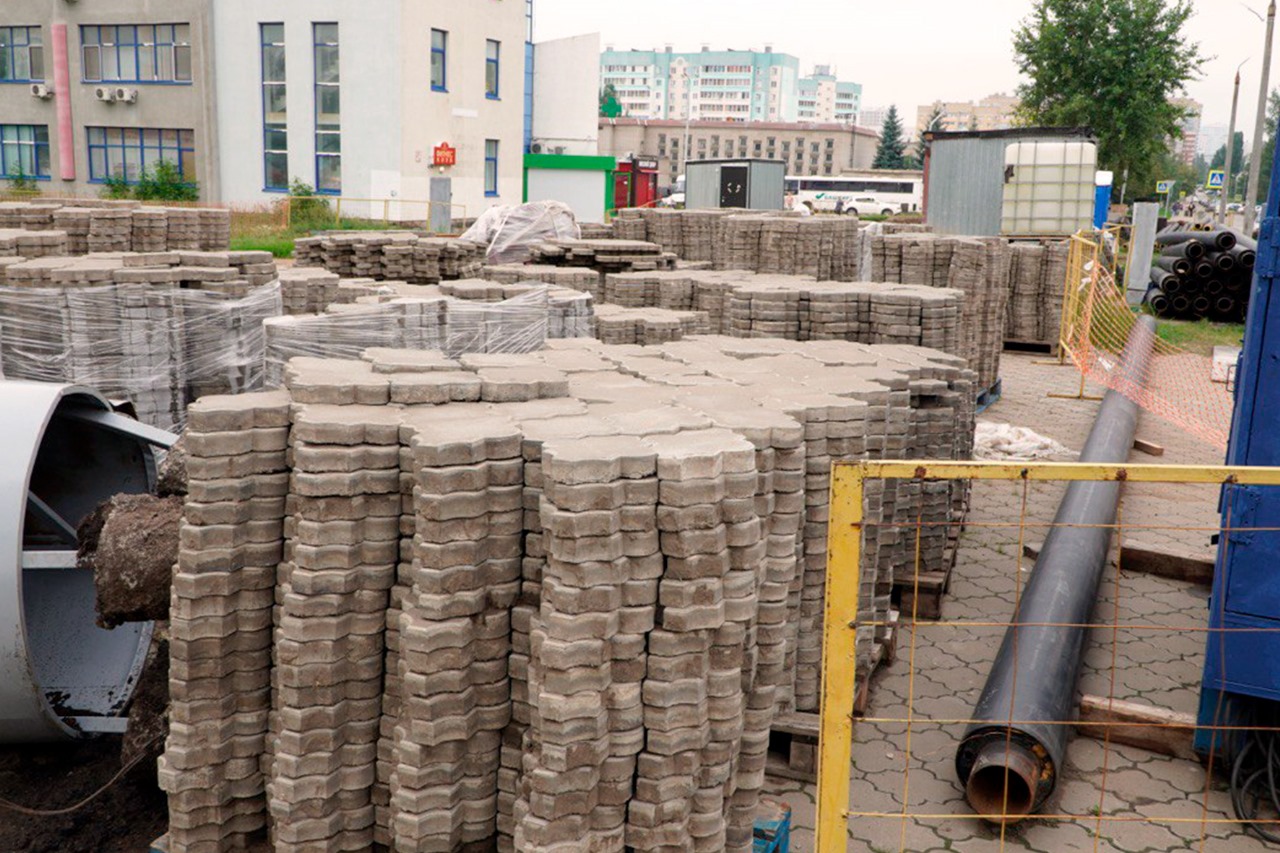

Фото: НЧТС

Также отрадно, что раис республики Рустам Минниханов объявил о необходимости запуска масштабной программы обновления коммунальных сетей. Правительству РТ поручено проработать возможные варианты финансирования.

– Как серьезно изменится тариф? В республике говорят о переходе на альтернативную котельную.

– Тариф на тепловую энергию с 1 июля составляет 2 319,30 рублей за Гкал и остается самым низким в республике Татарстан. Ранее он был 2 093,26 рублей за Гкал и действовал в течение прошедших 1,5 лет. Тарифы на коммунальные ресурсы утверждает Госкомитет РТ по тарифам. Сейчас активно обсуждаются вопросы по формированию тарифов по методу «альткотельной», как это принято в ряде крупных городов страны, но каких-либо решений пока нет.

– Что с бесхозными сетями, которые перешли на баланс НЧТС? В каком они состоянии?

– За последние пять-шесть лет по просьбе администрации города на наш баланс перешли около 70 километров сетей, требующих серьезной реконструкции. В текущем году их включили в план работ. Это бесхозные сети к школам, детским садам и учреждениям здравоохранения. Они в плачевном состоянии, не ремонтировались по 30-40 лет и нет никакой гарантии по их надежности на предстоящий отопительный период

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

Причем, на территории учебных заведений правила эксплуатации требуют выполнения лотков в монолитном исполнении. Это, во-первых, очень трудоемкий процесс, во-вторых, усложняет дальнейшую эксплуатацию сетей. Но тем не менее мы взяли на себя ответственность и за эти сети, начатое дело обязательно доведем до конца. Мы считаем, что каждый должен заниматься своим делом: учителя – учить детей, воспитатели заниматься воспитанием подрастающего поколения, а врачи – лечить пациентов. А наша задача – обеспечение полумиллионного города бесперебойным и надежным теплоснабжением. Чем мы и занимаемся в течение почти полувека – Набережночелнинские тепловые сети в 2025 году отметят 50-летний юбилей.

– Сейчас по многим направлениям ощущается кадровый голод. Как в НЧТС обстоят дела?

– Как и во многих сферах, в энергетике тоже не хватает высококвалифицированных специалистов. Уходят опытные специалисты. Уходят туда, где больше платят. В том числе, на стройку. У подрядных организаций такая же проблема. Не хватает специалистов, рабочих. Отсюда и отставание от графиков, риск вовремя не сдать объекты, увеличение сроков выполнения работ. Безусловно, все это создает неудобства для населения. Пользуясь случаем, приносим свои извинения и просим челнинцев отнестись с пониманием к ремонтным работам, которые порой нарушают привычный ритм жизни, но без этого никак. Ремонтные работы необходимы для надежного теплоснабжения горожан в отопительном сезоне.

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

Хочу отметить, что ремонт и реконструкция сетей в жилом районе всегда проводится в связке с управляющими компаниями. Мы заранее оповещаем жителей о предстоящих ремонтных работах. Бывает, что приходится перекрывать дороги, это делается с согласованием ГАИ. Об отключениях и подключениях горячего водоснабжения также проводим оповещение. Для нас важно качество выполненных работ. Максимально стараемся учитывать интересы населения, но, к сожалению, определенные неудобства они есть и от них полностью никак не избавиться.

Просим жителей при возникновении вопросов обратиться напрямую в нашу организацию. Это даст возможность оперативно решить проблемы, возникающие в период ремонтной кампании.

«За время моей работы, а я в НЧТС с 2013 года, такого количества технологически сложных объектов еще не было»

А завершающим этапом подготовки к зиме является получение паспорта готовности. Именно этот документ является подтверждением того, что мы готовы к предстоящему отопительному сезону. Паспорт мы должны получить не позднее 15 октября.
